玉祥燃氣集團援建西安市公共衛生中心天然氣項目紀實

—玉祥燃氣集團援建西安市公共衛生中心天然氣項目紀實
        2020年春節前后,一場突如其來的新冠肺炎疫情來勢洶洶,迅速由武漢蔓延全國。在黨中央的堅強領導下,各級政府立即啟動公共衛生事件一級響應,一場沒有硝煙的戰爭驟然打響。
        為了應對新冠肺炎疫情,西安市委市政府決定在高陵區建設西安市公共衛生中心項目,項目由市政府投資,西安市住建局負責建設,中建西北設計院設計。項目位于高陵區東南310國道旁,占地500畝,總投資15億元以上,分為臨時救助醫院、三級甲等綜合性醫院、市疾控中心三個部分,建成后將成為服務全市的高水平現代化公共衛生機構。項目首期建設應急隔離病房將提供500張左右床位。按照計劃,2月1日開建,2月10日建成投用。
        國難思良將,大疫顯擔當。1月31日,玉祥燃氣集團接到通知,承擔該項目天然氣供應保障任務,要求在2月8日18時前完成全部建設任務,這在平時是一個不可能完成的任務。
        疫情就是命令,時間就是生命。玉祥集團立即行動。疫情特殊時期,工程建設所需材料無法采購,玉祥集團緊急協調下屬在陜的十一個天然氣公司,齊心協力共同組織材料,一天之內便將所有材料全部落實到位。由于工程建設人員分布在各地,疫情限制無法及時趕到高陵,公司便協調政府開具介紹信,分別派車輛前往彬州、三原、扶風、興平、長安等地一一接回工程建設人員。人員到位后,為了做好防護工作,公司多渠道購置口罩、體溫測量設備、消毒液、酒精等用品,及時發放到每位參與建設的員工手中,保障了員工的身體健康。
        七天七夜的奮戰,全體參與工程建設的玉祥人,始終以“疫情就是命令,現場就是戰場,時間就是生命”為原則,以“玉祥速度”詮釋“中國速度”,創造了一個又一個的建設奇跡,圓滿完成了看似“不可能完成的任務”,為西安市公共衛生中心項目提供了可靠的用氣保障,為打贏這場與疫情賽跑的“戰役”貢獻了玉祥集團的微薄之力。
2月10日,西安市公共衛生中心如期交付使用。玉祥燃氣集團以過硬的工程質量和奇跡般的建設速度,保證了項目順利建成。贏得了甲方的高度贊揚,充分展示了玉祥的實力和形象。未來,將以優質高效的服務,繼續為醫院保駕護航。

精彩回顧:

        2月1日,玉祥集團建設者進駐工地,開始進行前期勘察和設計工作,為保障西安市公共衛生中心用氣需求,玉祥集團以最快的速度制定出了供氣方案。

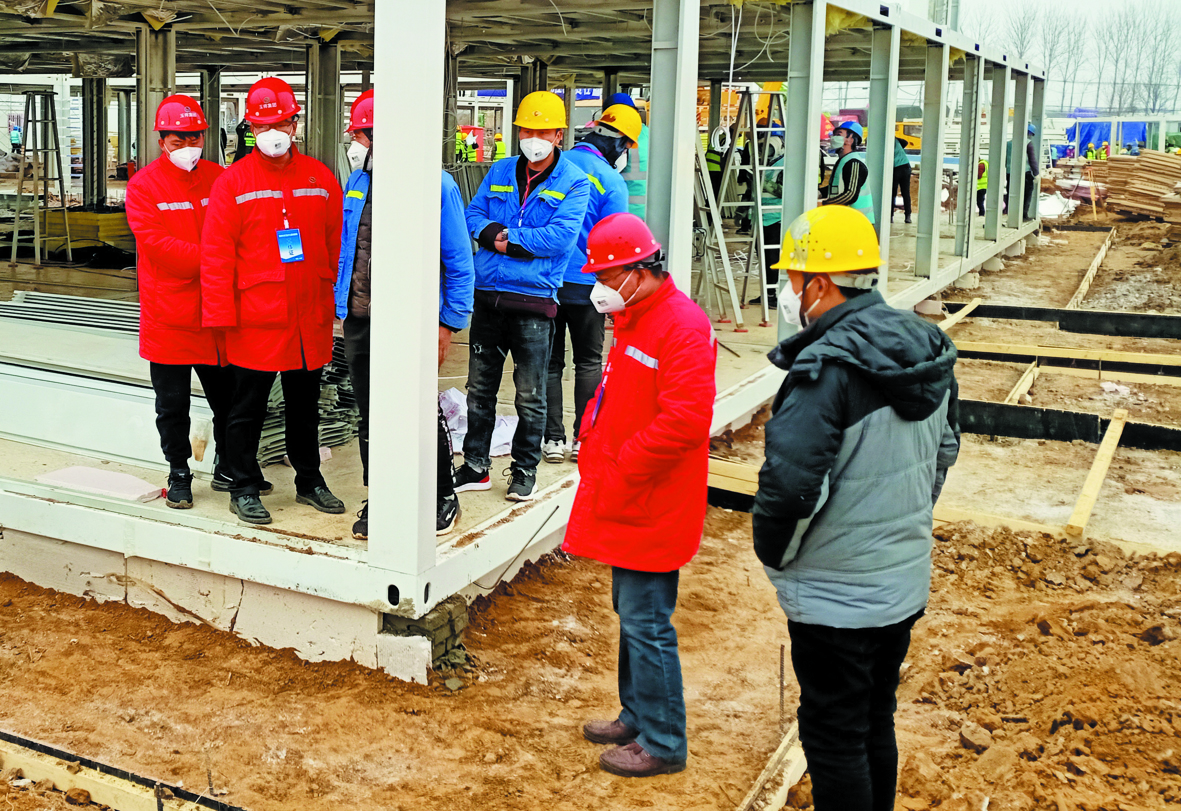

        2月2日,現場施工技術交底工作正式開始,面對現場復雜的環境,及時與指揮部對接,明確施工節點,倒排施工計劃。
        2月3日,土方施工人員及時到位,工程開始進場施工。
        2月4日,庭院管道工程全部完工,設備基礎完工,主體工程過半。
        2月6日,公司組織安裝供氣設備,并連夜進行調試,供氣前準備工作全部到位。
        2月7日,室內工程進場施工,全體參建人員加班加點進行管道焊接、安裝、探傷、強度試驗等全部工序,提前22個小時完成項目指揮部下達的建設任務。
        2月10日,西安市公共衛生中心如期交付使用,這個載入史冊的重大項目的建成,也凝聚著玉祥人的心血和汗水。
凝聚硬核力量 展現企業擔當

發布時間:2020-03-30     作者:|0     點擊量:0
玉祥燃氣集團援建西安市公共衛生中心天然氣項目紀實

—玉祥燃氣集團援建西安市公共衛生中心天然氣項目紀實
        2020年春節前后,一場突如其來的新冠肺炎疫情來勢洶洶,迅速由武漢蔓延全國。在黨中央的堅強領導下,各級政府立即啟動公共衛生事件一級響應,一場沒有硝煙的戰爭驟然打響。
        為了應對新冠肺炎疫情,西安市委市政府決定在高陵區建設西安市公共衛生中心項目,項目由市政府投資,西安市住建局負責建設,中建西北設計院設計。項目位于高陵區東南310國道旁,占地500畝,總投資15億元以上,分為臨時救助醫院、三級甲等綜合性醫院、市疾控中心三個部分,建成后將成為服務全市的高水平現代化公共衛生機構。項目首期建設應急隔離病房將提供500張左右床位。按照計劃,2月1日開建,2月10日建成投用。
        國難思良將,大疫顯擔當。1月31日,玉祥燃氣集團接到通知,承擔該項目天然氣供應保障任務,要求在2月8日18時前完成全部建設任務,這在平時是一個不可能完成的任務。
        疫情就是命令,時間就是生命。玉祥集團立即行動。疫情特殊時期,工程建設所需材料無法采購,玉祥集團緊急協調下屬在陜的十一個天然氣公司,齊心協力共同組織材料,一天之內便將所有材料全部落實到位。由于工程建設人員分布在各地,疫情限制無法及時趕到高陵,公司便協調政府開具介紹信,分別派車輛前往彬州、三原、扶風、興平、長安等地一一接回工程建設人員。人員到位后,為了做好防護工作,公司多渠道購置口罩、體溫測量設備、消毒液、酒精等用品,及時發放到每位參與建設的員工手中,保障了員工的身體健康。
        七天七夜的奮戰,全體參與工程建設的玉祥人,始終以“疫情就是命令,現場就是戰場,時間就是生命”為原則,以“玉祥速度”詮釋“中國速度”,創造了一個又一個的建設奇跡,圓滿完成了看似“不可能完成的任務”,為西安市公共衛生中心項目提供了可靠的用氣保障,為打贏這場與疫情賽跑的“戰役”貢獻了玉祥集團的微薄之力。
2月10日,西安市公共衛生中心如期交付使用。玉祥燃氣集團以過硬的工程質量和奇跡般的建設速度,保證了項目順利建成。贏得了甲方的高度贊揚,充分展示了玉祥的實力和形象。未來,將以優質高效的服務,繼續為醫院保駕護航。

精彩回顧:

        2月1日,玉祥集團建設者進駐工地,開始進行前期勘察和設計工作,為保障西安市公共衛生中心用氣需求,玉祥集團以最快的速度制定出了供氣方案。
        2月2日,現場施工技術交底工作正式開始,面對現場復雜的環境,及時與指揮部對接,明確施工節點,倒排施工計劃。
        2月3日,土方施工人員及時到位,工程開始進場施工。
        2月4日,庭院管道工程全部完工,設備基礎完工,主體工程過半。
        2月6日,公司組織安裝供氣設備,并連夜進行調試,供氣前準備工作全部到位。
        2月7日,室內工程進場施工,全體參建人員加班加點進行管道焊接、安裝、探傷、強度試驗等全部工序,提前22個小時完成項目指揮部下達的建設任務。
        2月10日,西安市公共衛生中心如期交付使用,這個載入史冊的重大項目的建成,也凝聚著玉祥人的心血和汗水。

聯絡玉祥

建言獻策

聯系方式


聯系方式

023-62988205

郵箱: yuxiangjt2023@163.com

地址:重慶市南岸區南城大道199號正聯大廈23樓

聯系方式:023-62988205
郵箱:yuxiangjt2023@163.com
地址:重慶市南岸區南城大道199號正聯大廈23樓

重慶玉祥實業(集團)有限公司 備案號:渝ICP備12005117號-4
